कालीगण्डकी करिडोर २२० केभी प्रसारण लाइन आयोजना असारभित्र संचालनमा ल्याउने लक्ष्य

Technology Khabar १० जेष्ठ २०७७, शनिबार

कालीगण्डकी करिडोर २२० केभी प्रसारण लाइन आयोजना असारभित्र संचालनमा ल्याउने लक्ष्य

काठमाडौं ।

कालीगण्डकी करिडोर २२० केभी प्रसारण लाइनअन्तर्गत म्याग्दीको दाना र पर्वतको कुश्मा खण्ड निर्माण अन्तिम चरणमा पुगेको छ।

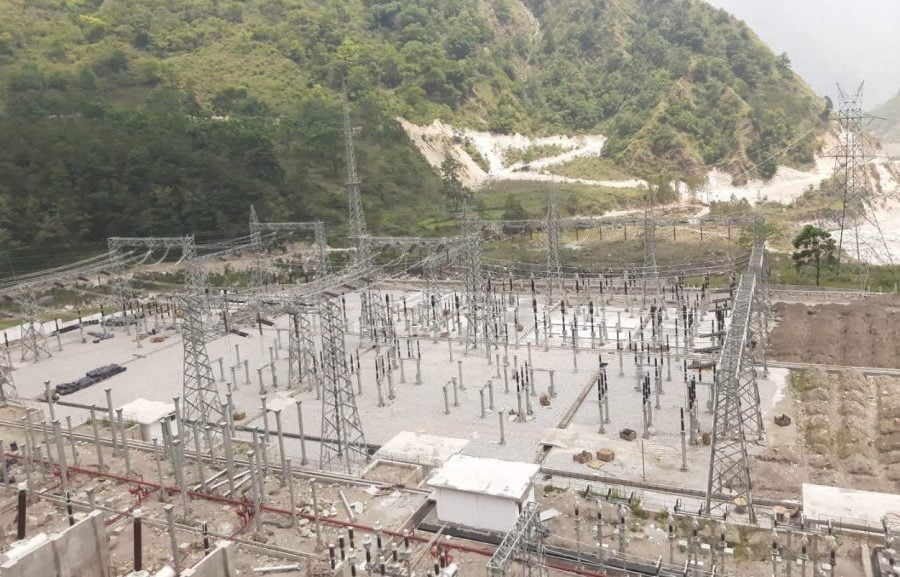

कोरोना भाइरसको रोकथाम र नियन्त्रणका लागि लागू गरिएको बन्दाबन्दी (लकडाउन)काबीच पनि स्वास्थ्य सुरक्षासम्बन्धी प्रावधानहरुको पूर्ण पालना गरी स्थानीय सरकार र प्रशासनसँगको समन्वय र सहयोगमा आयोजनाको निर्माण धमाधम भइरहेको छ । दाना र कुश्मास्थित खुर्कोटमा २२०/१३२ केभी सबस्टेसन निर्माणका बाँकी रहेका काम पनि जारी छ । दुवै सबस्टेसनका अधिकांश उपकरणहरु जडान भइसकेका छन् ।

दाना-कुश्मा खण्ड यही असारभित्रमा संचालन (चार्ज) गर्ने लक्ष्यका साथ काम भइरहेको नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताए ।

यही प्रसारण लाइनमा निजी क्षेत्रका लगानीकर्ताहरुले म्याग्दीमा निर्माण गरिरहेको ४२ मेगावाटको मिस्त्री खोला जलविद्युत आयोजनाको विद्युत् जोडिने छ । निर्माणको अन्तिम चरणमा रहेको मिस्त्री खोला र मुस्ताङमा संचालनमा रहेको ११.२ मेगावाटको थापा खोला जलविद्युत् आयोजनाको विद्युत् दाना सबस्टेसनमार्फत राष्ट्रिय प्रसारण प्रणालीमा प्रवाह हुनेछ ।

अहिले थापा खोलाको विद्युत ३३ केभी लाइनमार्फत प्रवाह भइरहेको छ ।

घिसिङले प्रसारण लाइन अभावमा मिस्त्री खोलाको विद्युत् खेर जाने अवस्था आउन नदिन लकडाउनमा पनि काम भइरहेको बताए।

‘वैशाखभित्रमा चार्ज गर्ने लक्ष्यका साथ काम भइरहेको थियो तर लकडाउनले निर्माण प्रभावित हुनपुग्यो, केही ठाउँमा देखिएको अवरोध खुलाएर काम सुरु गर्न म्याग्दी तथा पर्वतका प्रमुख जिल्ला अधिकारीहरु र स्थानीय तहका प्रमुखहरुको दह्रो साथ र सहयोग पाएका छौं, असारभित्र जसरी पनि चार्ज गर्ने गरी टिम खटिएको छ,’ उनले भने ।

३९ किलोमिटर दाना–कुश्मा प्रसारण लाइनअन्तर्गत १ सय १० टावरमध्ये म्याग्दीको अन्नपूर्ण गाउँपालिकाको पोखरीबगरमा स्थानीयको अवरोधले गर्दा १ वटा टावर मात्रै खडा गर्न बाँकी छ । केही स्थानीयले प्रसारण लाइन मूनि आफ्नो घर परेको भन्दै रुट सार्न माग गर्दै निर्माणमा अवरोध गर्दै आएका थिए । म्याग्दीका प्रमुख जिल्ला अधिकारी ज्ञाननाथ ढकाल, गाउँपालिका अध्यक्ष, वडाध्यक्षलगायतको पहलमा स्थानीयसँग छलफल गरी टावर निर्माण अगाडि बढाइएको छ ।

अहिले टावर खडा गर्ने काम भइरहेको र तार टांग्ने तथा सबस्ेटसनको बाँकी काम सम्पन्न गरी असारभित्रमा लाइन चार्ज गरिने प्राधिकरण आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक मनोज सिलवालले बताए।

म्याग्दी र पर्वतमा गरी करिब ३ किलोमिटर मात्रै तार टांग्न बाँकी रहेको आयोजना प्रमुख चन्दनकुमार घोषले जानकारी दिए। उनले लकडाउनका कारण श्रमिक अभाव हुँदा निर्माणलाई तिब्रता दिन गाह्रो भएता पनि असारभित्र जसरी पनि चार्ज गरिने बताए।

कालीगण्डकी नदी बेसिनमा निर्माण हुने जलविद्युत आयोजनाहरुको विद्युत प्रवाहका लागि नेपाल सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको सहुलियतपूर्ण ऋणमा कालीगण्डकी करिडोर प्रसारण लाइनको निर्माण सुरु गरिएको हो ।

करिडोरको दोस्रो खण्डअन्तर्गत कुश्माबाट नवलपरासीको भुमही (न्यू बुटवल सबस्टेसन) सम्मको प्रसारण लाइनको निर्माण पनि भइरहेको छ ।

Global Bank
easy care

प्रकाशित: १० जेष्ठ २०७७, शनिबार
